单选题

关于施工平行承发包特点的说法,正确的是(  )。

A、 签订的合同越多,业主的责任与义务就越少
B、 业主直接管理所有的施工合同,管理风险小
C、 业主可以分次招标,每次招标工作量较小,业主用于招标的时间较少
D、 业主直接控制所有工程的发包,可决定所有工程的承包商的选择
下载APP答题
由4l***ds提供 分享 举报 纠错

相关试题

单选题 某钢门窗安装工程,工程进行到第三个月末时,已完成工作预算费用40万元。已完成工作实际费用为45万元,则该项目的成本控制效果是(   )

A、费用偏差为-5万元,项目运行超出预算。
B、费用偏差为5万元,项目运行节支
C、费用偏差为5万元,项目运行超出预算
D、费用偏差为-5万元,项目运行节支

单选题 已知某建设工程网络计划中A工作的自由时差为5天,总时差为7天。监理工程师在检查施工进度时发现只有该工作实际进度拖延,且影响总工期3天,则该工作实际进度比计划进度拖延(  )天。

A、3
B、5
C、8
D、10

单选题 某建设工程的单价合同中,双方根据估算的工程量约定了一个合同总价。而在实际结算时,原合同总价与合同各项单价乘以实际完工程量之和不一致,则该工程价款结算以(   )为准。

A、

签订的合同总价

B、

合同中各项单价乘以实际完成的工程量之和

C、

实际完成的工程量乘以重新协商的各项单价之和

D、

双方重新协商确定的单价和工程量

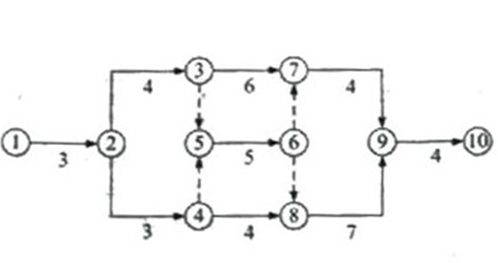

单选题 某建设工程施工进度计划如下图所示(时间单位:天),则该计划的计算工期是(  )天。

A、20
B、21
C、23
D、25

单选题 关于施工总承包管理模式的说法,错误的是(  )。

A、建设单位可与多个单位组成的联合体签订施工总承包管理协议
B、施工总承包管理企业负责整个项目的施工组织与管理
C、施工总承包管理模式的招标可在设计阶段进行
D、施工总承包管理企业可不经过投标,直接承担部分工程的施工

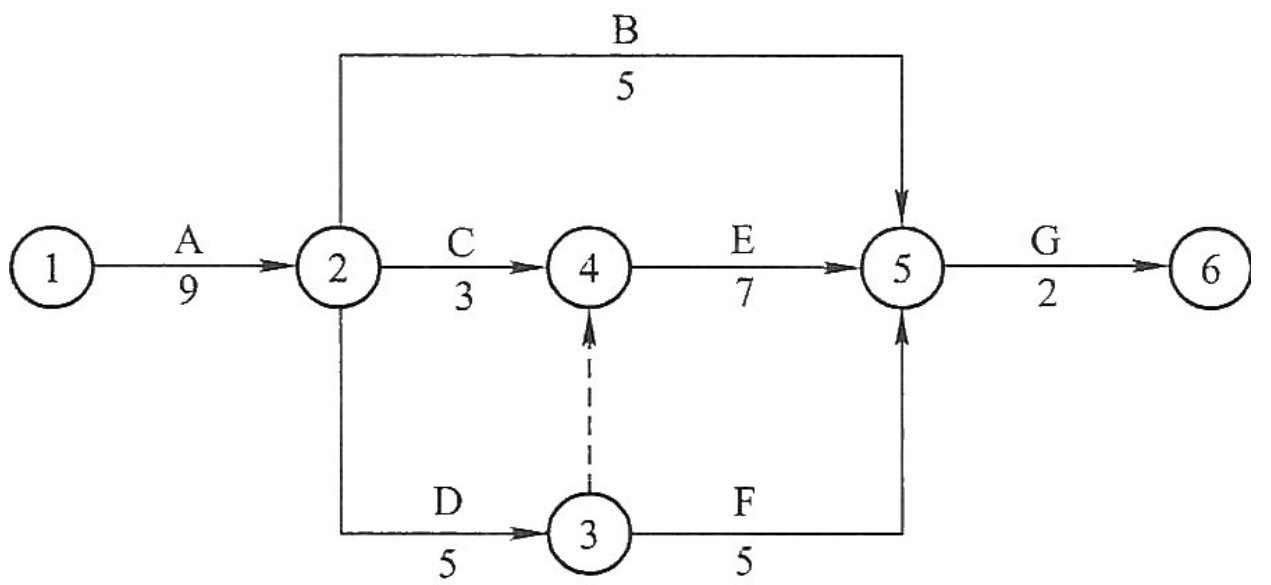

单选题 下图为某工程双代号网络计划,其中的关键线路是( )。

A、 1-2-4-5-6
B、 1-2-5-6
C、 1-2-3-4-5-6
D、 1-2-3-5-6

单选题 下列影响工程施工质量的因素中,属于施工质量管理环境因素的是(  )。

A、施工企业的质量管理制度
B、施工现场的安全防护设施
C、施工现场的交通运输和道路条件
D、不可抗力对施工质量的影响

单选题 在计算双代号网络计划的时间参数时,工作的最早开始时间应为其所有紧前工作(  )。

A、最早完成时间的最小值
B、最早完成时间的最大值
C、最迟完成时间的最小值
D、最迟完成时间的最大值
